Las gestiones de la Junta de Extremadura han conseguido que todas las parcelas de la Plataforma Logística de Badajoz dispongan de dotación eléctrica antes del plazo inicialmente previsto.

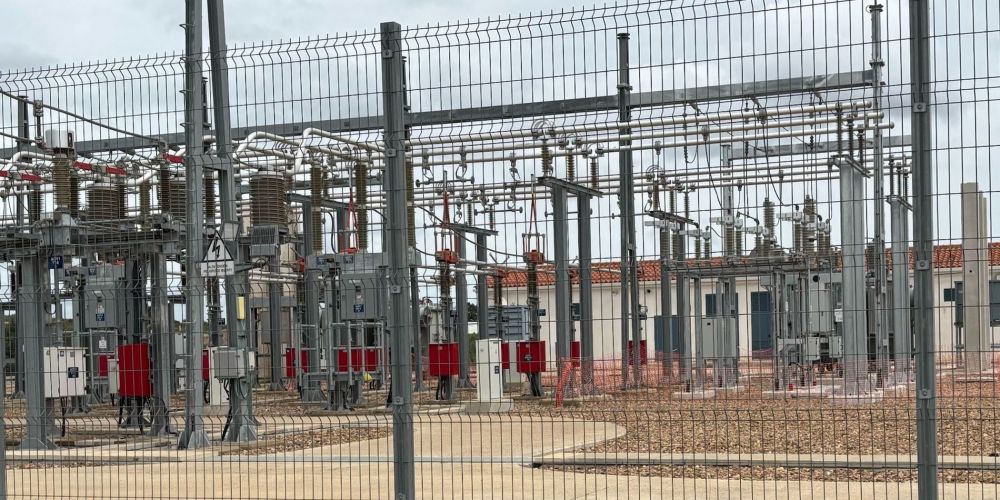

En este sentido, Endesa Distribución ya ha instalado el segundo transformador de 25 megavoltiamperios, autorizado y legalizado por la Dirección General de Industria, Energía y Minas.
Así pues, con esta labor ha finalizado el convenio para la electrificación de la primera fase de la Plataforma Logística de Badajoz, en la primera, segunda y tercera etapa.
En particular, el compromiso de Endesa con esta infraestructura ha permitido anticipar la instalación al mes de marzo, aunque la finalización de estas instalaciones estaba prevista para el último trimestre de 2025.
De este modo, con la ejecución completa de esta infraestructura, todas las parcelas de la primera fase de la Plataforma Logística de Badajoz cuentan con la dotación eléctrica prevista en convenio, 125W/m2, lo que permitirá el desarrollo de proyectos industriales en la plataforma pacense.
